Когда резерв не спасает: как мы запустили параллельную работу двух ДГУ там, где задачу не могли решить годами
Для агрокомплекса резервное электроснабжение — это не формальность и не «страховка на всякий случай». Это основа устойчивой работы объекта, где одновременно задействованы ферма, инженерные системы, холодильное оборудование, молочная инфраструктура и производственные процессы, завязанные на непрерывное питание.

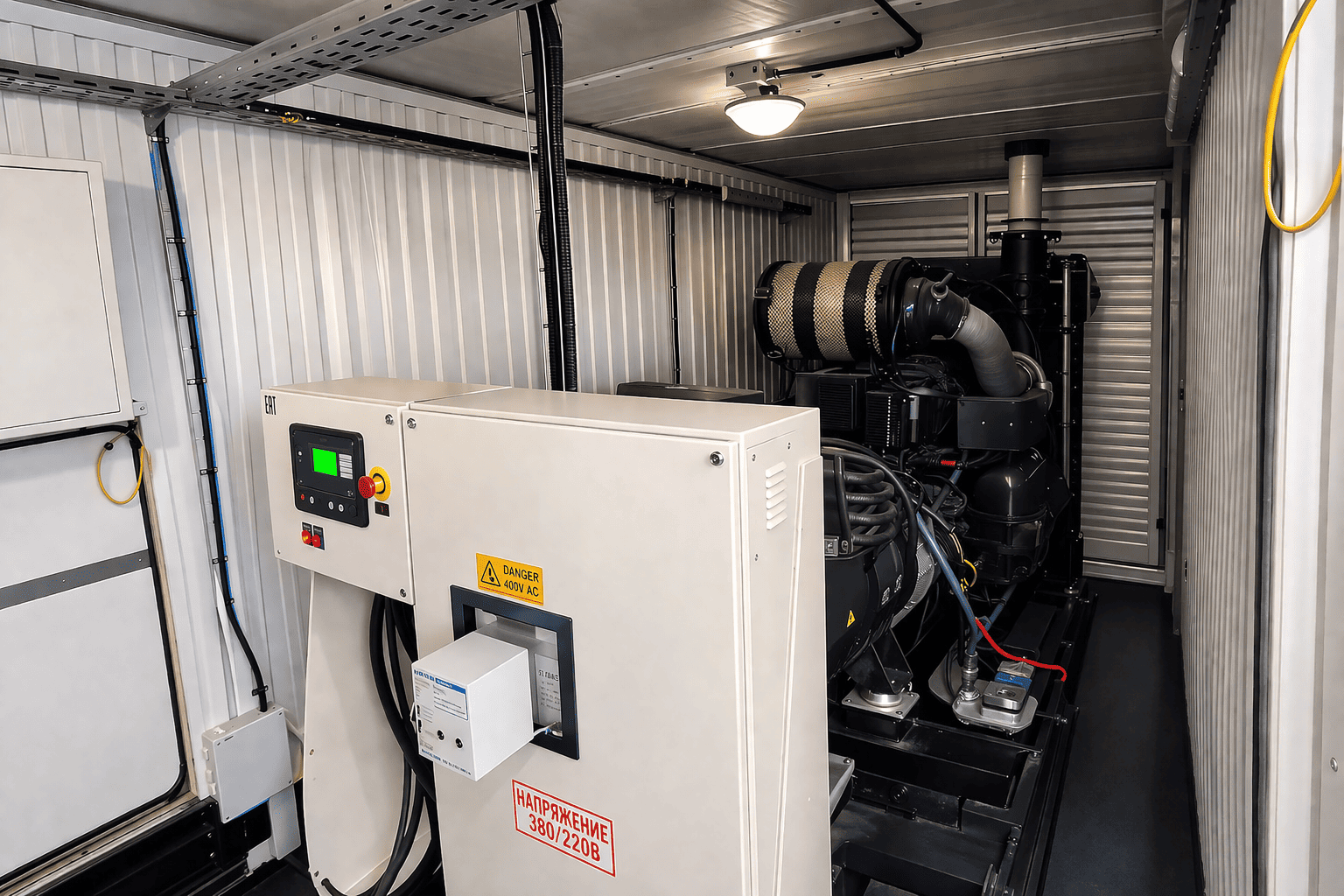

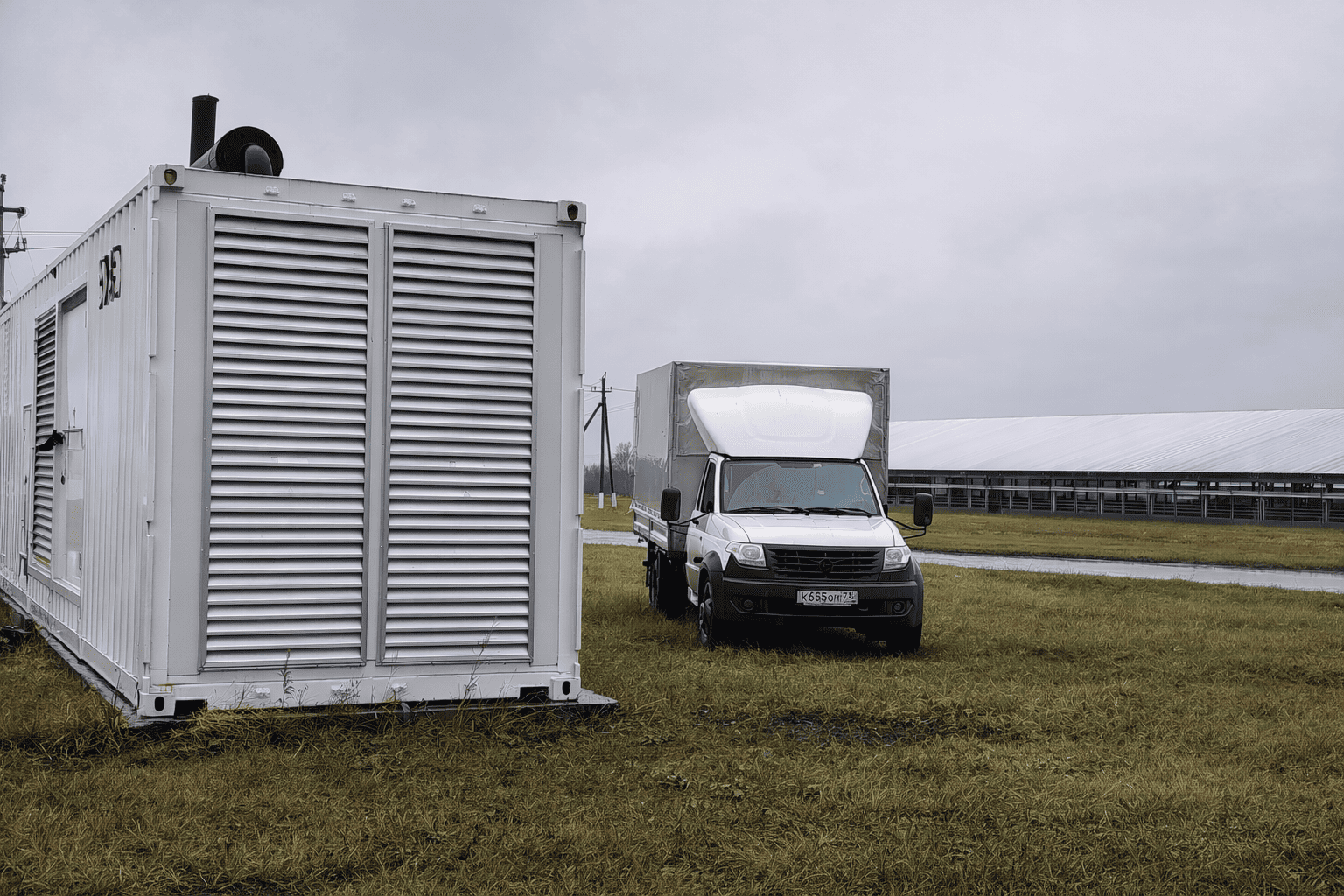

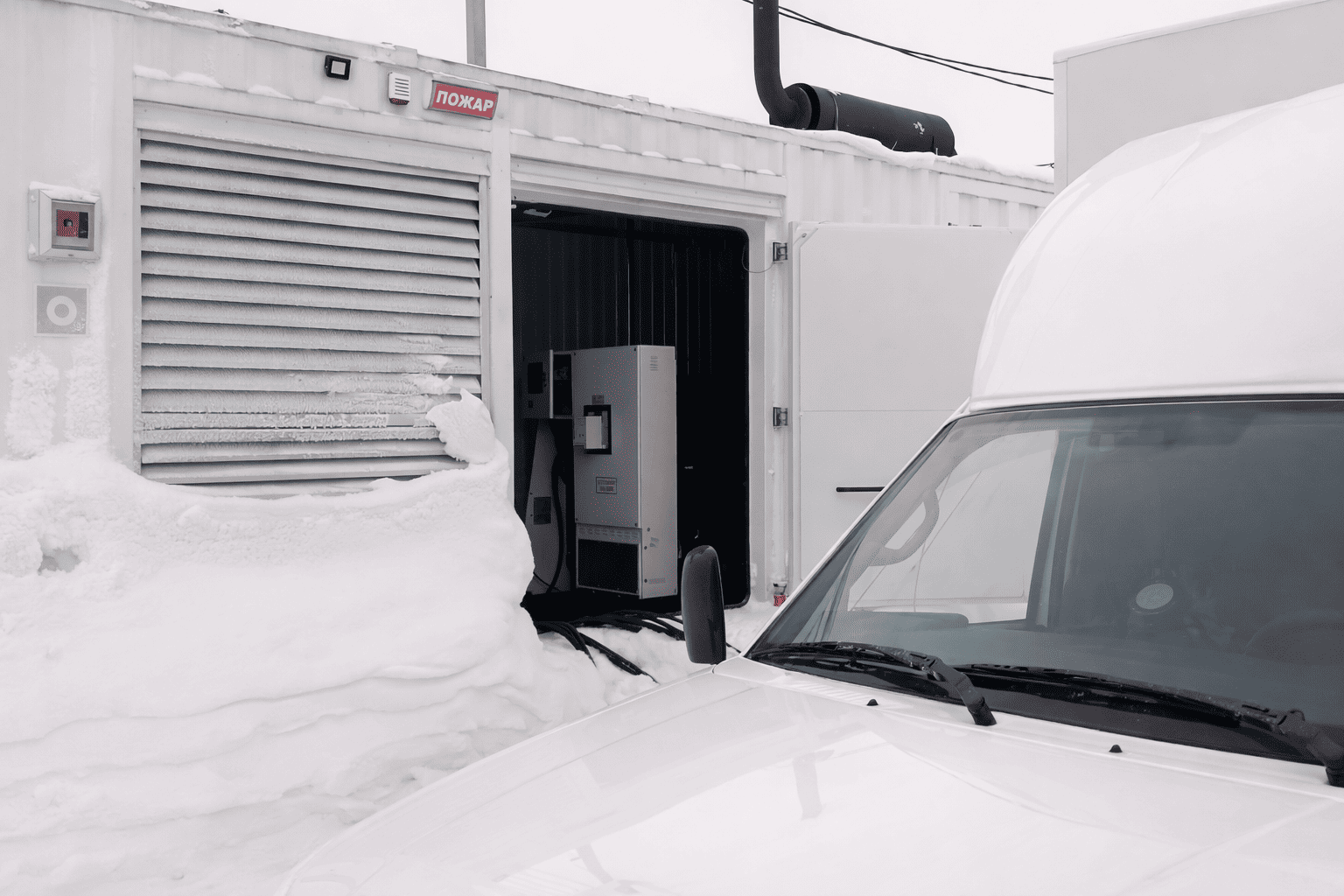

На одном из таких объектов эксплуатировались две дизель-генераторные установки JCB G700BV05. Предполагалось, что они будут обеспечивать надёжный резерв основной сети. Более того, сама идея параллельной работы ДГУ была заложена ещё на этапе поставки оборудования. Но фактически этот режим реализован не был.
В результате объект годами оставался в промежуточном состоянии: резервные дизельные электростанции на площадке есть, а полноценного резервирования всей нагрузки — нет. Эту задачу пытались решить давно, но до рабочего результата она так и не была доведена. После выезда нашей команды вопрос удалось закрыть: объект получил работающую схему, при которой две ДГУ могут работать совместно на одну нагрузку.
В чём была реальная проблема
На бумаге система выглядела достаточно надёжной: две ДГУ, резервная логика, готовность к аварийным режимам. Но фактический алгоритм работы был построен по схеме взаимного резервирования, когда одна установка резервирует другую.
Для данного объекта этого было недостаточно. Ключевая проблема заключалась в том, что мощности одной ДГУ не хватало для питания всей нагрузки. То есть при пропадании основной сети наличие двух генераторов ещё не означало, что объект действительно защищён. Если одна установка не способна принять на себя весь объём потребителей, то без синхронизации генераторов и без совместной работы двух машин полноценное резервное электроснабжение не обеспечивается.
Именно поэтому задача была не в «донастройке автоматики», а в изменении самой логики работы энергокомплекса: от формального наличия двух резервных источников — к реальной параллельной работе ДГУ на общую нагрузку.
Почему вопрос оставался нерешённым
Сложность проекта заключалась в том, что задача давно существовала на объекте, но в рабочее инженерное решение не переходила. Снаружи подобные проекты часто кажутся простыми: есть две установки, значит нужно лишь включить режим параллели и настроить автоматику. На практике всё иначе.
Для такой модернизации недостаточно знать модель ДГУ и посмотреть схему. Нужно понимать фактическое исполнение системы управления, состояние генераторной части, доступность параметров настройки, логику существующей автоматики и реальную готовность оборудования к работе под нагрузкой.
На этом объекте именно такие скрытые ограничения и мешали решить вопрос годами.
Что мы обнаружили на практике
На старте можно было предположить, что установленные контроллеры ДГУ позволяют реализовать требуемый режим. Теоретически функционал для параллельной работы у них был.
Но в реальной эксплуатации обнаружились важные ограничения.

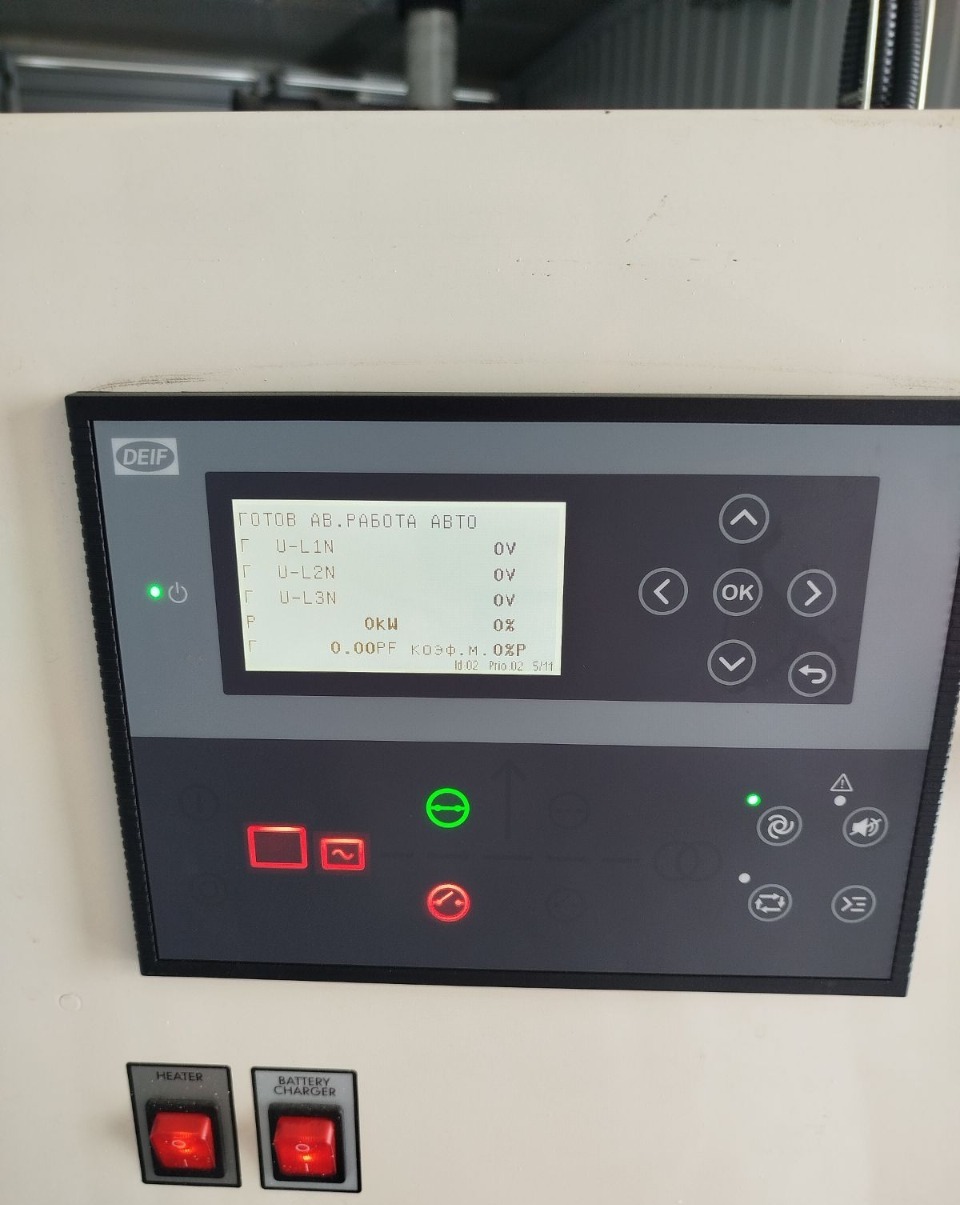

Во-первых, контроллеры были запаролены, а доступ к их конфигурации отсутствовал. Получить пароли не удалось. Это сразу исключило сценарий обычной перенастройки: существующую систему нельзя было просто перепрограммировать под новый алгоритм.
Во-вторых, документация не совпадала с фактическим исполнением. В схемах была указана одна модель контроллера, а на объекте стояла другая. Для проектов, где требуется синхронизация ДГУ, это принципиально важно: конкретная модель определяет и архитектуру подключения, и набор функций, и доступные алгоритмы управления.
В-третьих, уже в ходе работ вскрылось реальное техническое состояние одной из машин. Во время настройки и последующих режимных проверок на одной ДГУ вышли из строя регулятор напряжения и диодный мост генератора. Это не было следствием самой модернизации как таковой — скорее, проект выявил скрытый дефект оборудования, который с высокой вероятностью проявился бы и при обычных полноценных нагрузочных испытаниях ДГУ.
Именно в таких моментах и проявляется разница между подрядчиком, который «подключает по схеме», и командой, которая умеет вести сложную модернизацию дизельных генераторов до результата.
Какие работы были выполнены
После обследования фактического состояния оборудования мы скорректировали техническое решение под реальную картину на объекте.
В рамках проекта были выполнены:
- диагностика двух дизель-генераторных установок;
- демонтаж решений, не позволявших реализовать требуемую логику;
- замена контроллеров на обеих машинах;

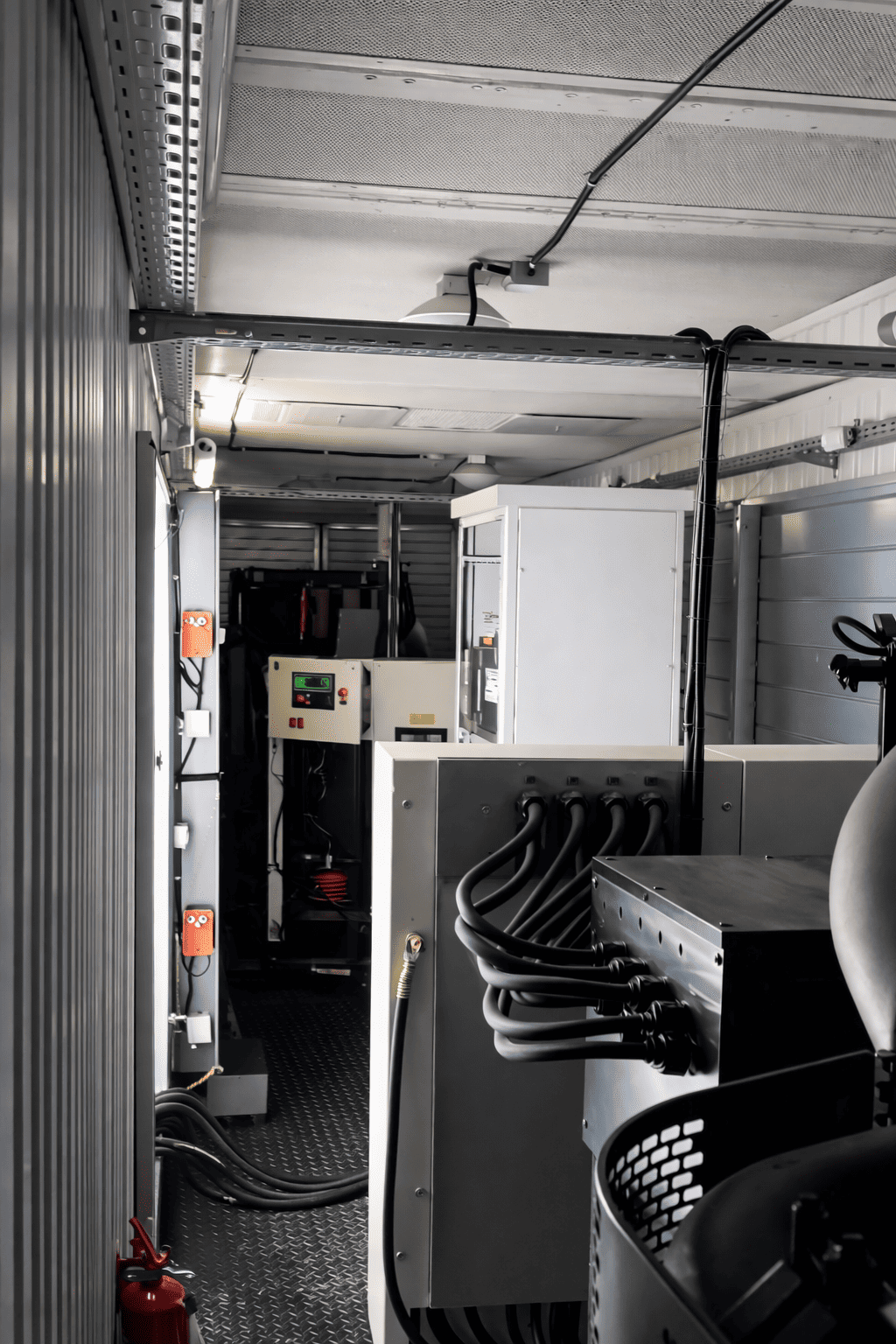

- монтаж и подключение новых устройств управления;
- организация обмена между установками;
- настройка алгоритмов совместной работы;
- синхронизация генераторов;
- настройка деления нагрузки;

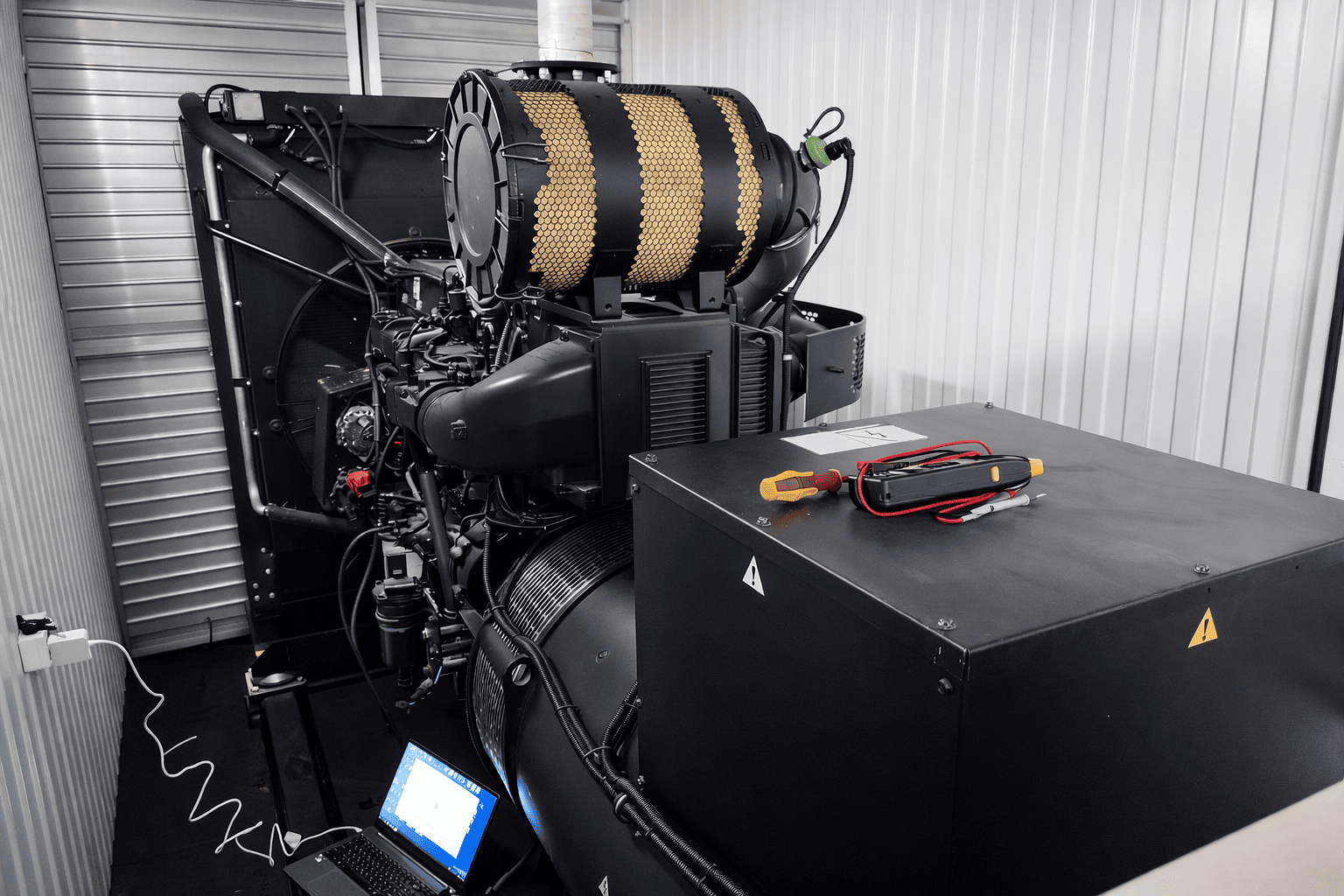

- проверка устойчивости системы в переходных режимах;
- нагрузочные испытания модернизированного комплекса;
- дополнительная диагностика и восстановление работоспособности генераторной части одной из ДГУ.
По сути, объект был переведён из состояния «параллель предусмотрена, но не работает» в состояние реальной готовности к совместной работе двух установок на одну нагрузку.
Что получил заказчик в результате
Главный результат проекта — объект наконец получил ту схему резервирования, которая и должна была быть реализована изначально.
Теперь две дизельные электростанции могут работать совместно, а не существовать как два отдельных агрегата с ограниченной логикой взаимного резерва. Это означает, что для аварийного питания используется суммарная мощность двух ДГУ, а не возможности одной установки, которых ранее было недостаточно.
Для агрокомплекса это критично. Когда на объекте завязаны производственные и инженерные процессы, резерв должен быть не номинальным, а реальным. И именно такую задачу удалось закрыть.
Почему такие проекты нужно доверять профильным специалистам
Этот кейс хорошо показывает, что сложные проекты по резервному электроснабжению, особенно связанные с параллельной работой ДГУ, почти никогда не решаются «в лоб».
Здесь недостаточно опираться только на паспорт оборудования или старые схемы. На практике всегда важны: фактическая модель контроллеров, наличие доступа к настройкам, состояние системы возбуждения, готовность генератора к работе под нагрузкой, корректность связи между установками и реальное соответствие документации тому, что стоит на площадке.
Именно поэтому задачи, которые могут висеть на объекте годами, обычно решаются только после полноценного инженерного погружения.
Что этот проект подтвердил для нас как для подрядчика
Этот объект стал для нас не только успешным кейсом, но и ещё одним подтверждением жёсткого инженерного правила: предварительное выездное обследование и полноценные испытания перед модернизацией нельзя считать необязательной формальностью.
Даже если заказчику кажется, что платный выезд — это дополнительная статья расходов, в реальности именно он позволяет заранее определить:
- можно ли перепрограммировать существующие контроллеры ДГУ или потребуется замена;
- соответствует ли документация фактическому исполнению;
- есть ли скрытые дефекты, которые проявятся только под нагрузкой;
- каков реальный объём работ по проекту;
- какие технические и финансовые риски могут возникнуть уже в ходе модернизации.
Проще говоря, профессиональное обследование до начала работ — это не «допуслуга», а способ сделать проект предсказуемым и для заказчика, и для подрядчика.
Итог
Этот проект важен не только тем, что нам удалось настроить параллельную работу двух ДГУ. Его ценность в другом: мы закрыли для объекта давнюю, критичную и технически непростую задачу, которая долго не переходила в рабочее решение.
Там, где наличие двух генераторов не означало реальной защиты нагрузки, была построена корректная система резервного электроснабжения. Там, где параллель была предусмотрена, но не выполнена, она была доведена до рабочего результата. Там, где вопрос оставался нерешённым годами, он был закрыт инженерно, а не формально.
Именно так и должны реализовываться проекты по модернизации ДГУ: не по принципу «что получится на месте», а через обследование, точную диагностику, грамотный подбор решений и доведение системы до устойчивой реальной работы.
